- На подстанции «Пржевальская» в Караколе заменены два трансформатора с 25 МВА на 40 МВА каждый.
- На подстанции «Долинка» реализуется проект замены двух трансформаторов (10 и 16 МВА) на два по 40 МВА, общая мощность составит 80 МВА.
- Первый этап проекта на «Долинке» завершен, второй этап запланирован на июнь-июль 2025 года.

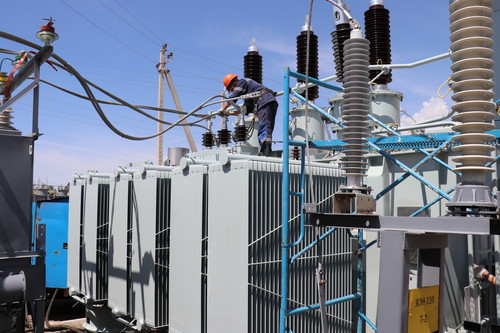

По данным предприятия, на подстанции 110/35/10 кВ «Пржевальская» в городе Каракол проведены работы по увеличению мощности. В 2025 году один трансформатор мощностью 25 МВА был заменен на новый мощностью 40 МВА. В текущем году также завершена замена второго трансформатора 25 МВА на новый 40 МВА.
Кроме того, продолжается модернизация подстанции «Долинка», где реализуется проект по замене двух трансформаторов мощностью 10 и 16 МВА на два новых по 40 МВА каждый. После завершения работ общая мощность подстанции составит 80 МВА.
На сегодняшний день завершен первый этап проекта — введен в эксплуатацию первый трансформатор мощностью 40 МВА. Второй этап планируется реализовать в июне–июле текущего года, говорится в сообщении.
Источник: tazabek.kg
