- Строительство Орто-Токойской ГЭС мощностью 21 МВт продолжается.
- Завершены фундаментные работы на ЛЭП 110 кВ, смонтировано 18 из 26 опор.
- Пройден деривационный тоннель длиной 950 метров.
- В здании ГЭС завершен монтаж трансформаторов и центровка ротора гидроагрегата №2.
- Работы ведутся по графику.

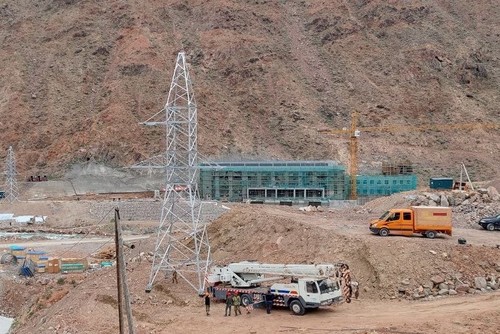

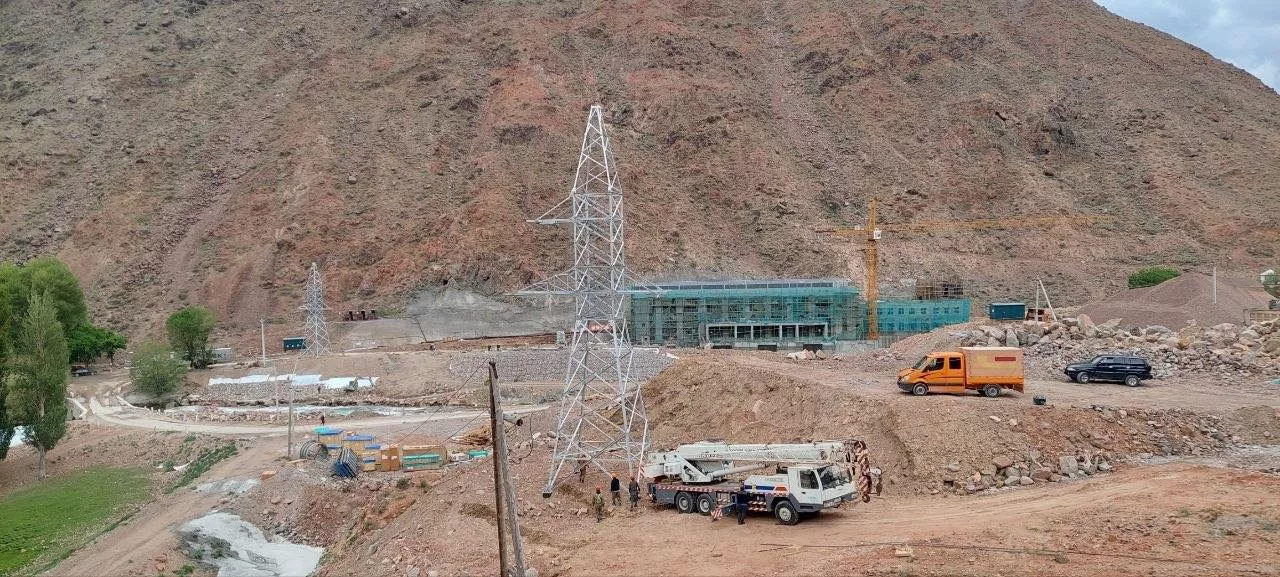

Продолжается строительство Орто-Токойской ГЭС, в частности строительство линии электропередачи 110 кВ, которая обеспечит выдачу мощности будущей станции в энергосистему страны. Об этом сообщает Минэнерго Кыргызстана.
На сегодняшний день по линии завершены фундаментные работы на основных пикетах, смонтировано 18 из 26 промежуточных опор, ведется сборка анкерных опор, устройство контуров заземления и обустройство подъездных путей для дальнейшего монтажа.
На строительной площадке Орто-Токой ГЭС также продолжаются основные строительно-монтажные работы. Завершено возведение здания над шахтой водоприемника, полностью пройдён деривационный тоннель проектной длиной 950 метров, продолжаются работы по монтажу металлооблицовки и инъектированию тоннеля.
В здании ГЭС завершен ряд ключевых этапов, включая монтаж трансформаторов собственных нужд, центровку ротора гидроагрегата №2, продолжаются монтаж вспомогательного оборудования, пусконаладочные работы, установка систем релейной защиты и автоматики, прокладка кабельных линий, а также наружная и внутренняя отделка зданий.
Параллельно ведутся работы по строительству ОРУ-110 кВ, монтажу технологических систем, берегоукреплению верхнего и нижнего бьефов, а также установке оборудования, необходимого для надежной и безопасной эксплуатации гидроэлектростанции.
Строительство Орто-Токой ГЭС установленной мощностью 21 МВт ведется в соответствии с утвержденным графиком.
