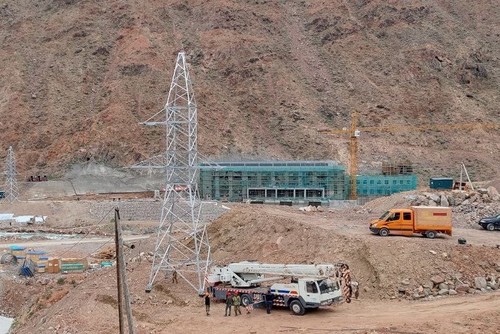

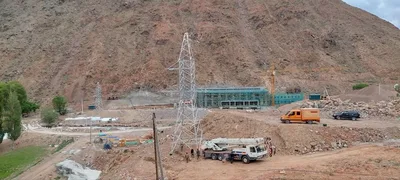

На сегодняшний день по линии завершены фундаментные работы на основных пикетах, смонтировано 18 из 26 промежуточных опор, ведется сборка анкерных опор, устройство контуров заземления и обустройство подъездных путей для дальнейшего монтажа.

На строительной площадке Орто-Токой ГЭС также продолжаются основные строительно-монтажные работы. Завершено возведение здания над шахтой водоприемника, полностью пройдён деривационный тоннель проектной длиной 950 метров, продолжаются работы по монтажу металлооблицовки и инъектированию тоннеля. В здании ГЭС завершен ряд ключевых этапов, включая монтаж трансформаторов собственных нужд, центровку ротора гидроагрегата №2, продолжаются монтаж вспомогательного оборудования, пусконаладочные работы, установка систем релейной защиты и автоматики, прокладка кабельных линий, а также наружная и внутренняя отделка зданий.

Параллельно ведутся работы по строительству ОРУ-110 кВ, монтажу технологических систем, берегоукреплению верхнего и нижнего бьефов, а также установке оборудования, необходимого для надежной и безопасной эксплуатации гидроэлектростанции.

Установленная мощность Орто-Токойской ГЭС составляет 21 МВт.
